7月14日,烈日頂頭暴曬,高空熱浪蒸騰,在位于恒山區合作村山上的導線敷設工程現場,通達售電公司工作人員在發燙的電桿上進行著金具安裝、導線架設等作業。此工程已進行了兩周,預計下周全面竣工。
該工程將更換14000米的鋼芯鋁絞線,由于施工區域多為山地,且線路下是玉米地,給施工人員帶來了諸多挑戰。為確保工程安全高效推進,這個公司精心選派了經驗豐富的輸配電科外線班承擔施工任務。在施工前,他們對現場進行了詳細的勘查,精心編制了施工方案及安全技術作業規程,并對施工人員開展了全面的技術、質量及安全交底工作,明確了“質量第一、安全第一”的施工原則。

“如果有頭暈不舒服,要趕快下來……”在每個高空作業的電力鐵塔下,都有一名作業人員配合工作,不僅隨時做好所需工器具的傳送,還實時緊盯上方人員的工作狀態,防止出現中暑。施工人員采取輪換作業方式,在高空作業中,加強“點對點”盯防,實施自查、互查等多種督查方式,保證工程安全有序進行和施工人員的人身安全。他們還進一步加強安全管理工作,嚴格落實各項安全防范措施,力求施工安全與文明施工齊頭并進。

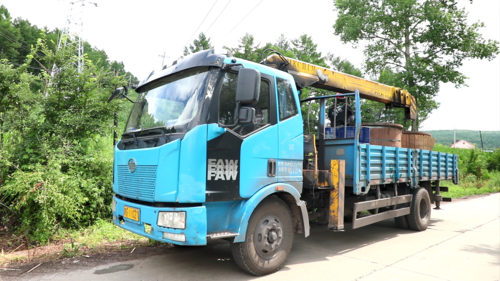

在施工過程中,施工人員采用牽引車敷設導線的方式,并配合登塔掛滑輪、敷設牽引繩、吊車吊掛線盤等標準化流程有序作業。同時,針對交叉跨越位置,搭建了絕緣跨越架,以確保施工安全、規范、有序的進行。目前,30名施工人員分成4個外線班協同作業,大部分導線敷設任務已順利完成,截至目前,立桿17基、架設導線13000米,剩余工程正按照計劃穩步推進。
合作線山上導線敷設工程將顯著提升合作線的供電可靠性,也將為煤礦的電力供應提供更為堅實的保障。
